坤宝建材为您提供合成树脂瓦、仿古瓦、塑料瓦等相关信息发布,敬请关注!

树脂瓦厂家_成都合成树脂瓦生产厂家_最新批发价格「坤宝」

「树脂屋面瓦供应商」专注四层白底树脂瓦【厂家】

诚信通
133-5008-0302
当前位置: 坤宝 » 客户评价

树脂瓦部署详细图解,掌握了能省得多功夫!

文章出处: 发布人:坤宝树脂瓦 人气:发表时间:

原题目:树脂瓦部署详细图解,掌握了能省得多功夫!

树脂瓦的使用越来越遍及,但有些个人用户采购树脂瓦用于老房子翻新换瓦,可能新建房屋盖瓦,对于付部署法子还不太了解,本日,坤宝树脂瓦小编就把部署法子分享给年夜家,如果您不想本身脱手部署,可以请当地部署彩钢瓦的师傅辅佐部署。

合成树脂瓦部署指南

平安注意事项

1,佩戴必备的平安装施(如手套、平安帽、保险带等器材)

2,部署工人需持证的专业人员 。

3,骨架部署时必需牢固 。

4,部署需在瓦上行走时,尽量踩在瓦的中间部位,避免踩到瓦的边缘。

5,卑劣的天气下须谨慎部署。

一、部署器材及配件

1、器材:工程线、手提电钻、电钻钻头套筒、手提切割机、卷尺、钢尺、扳手、手提磨光机。

二、配件:防水圈、呵护垫、自攻钉、防水帽(照片图)。

3、附料:树脂胶、树脂粉,(施工中出现钻孔钻错现象将两种材料拌合后添补)(照片图)。

2、屋面要求

1、坡度

合成树脂瓦适用于坡度为20~80度的坡屋面 (如图)。

二、檩条

经常使用檩条材料及尺寸(mm):木方60×40、方钢管60×40×3、C型钢100×50×3 。 金属檩条须刷防锈油一遍,面漆两遍。木檩条须用防腐油或用沥青油浸刷。

最上面檩条位置距屋脊线150mm,便于部署正脊瓦,最下面檩条位置距屋檐口50~70mm。 主瓦檩条间距提议660mm,年夜弧型主瓦檩条间距不得年夜于750mm(制图)。

三、合成树脂瓦部署

1、部署顺序

二、放线

部署前应根据现场屋面情况进行放线,这样有助于部署瓦时达到横平竖直,担保部署质量及达到美观效果(四坡屋面放线透露表示图)。

3、部署主瓦

两坡屋面主瓦部署时,一侧波峰中心与CC1(CC2)或DD1(DD2)线重合,主瓦上、下部都应与CD、AB线平行,并从一侧(CC1或DD1线)开始部署(透露表示图)。

第一张瓦的部署最为重要,必然要担保瓦底边与CC1(CC2)或DD1(DD2)线垂直不得倾斜,位置摆正后,在最下端檩条和瓦的中心位置(波峰)处将瓦固定(透露表示图)。

为防止单向搭接造成的倾斜和不服整现象,主瓦横向部署要一上、一下排列,即第二张瓦扣压第一张瓦和第三张瓦,第四张瓦扣压第三张和第五张瓦并各搭接一个瓦波,别的以此类推(透露表示图)。

部署过程中要随时搜查瓦底边与施工线的垂直,确认无误后再将固定件部署齐全(透露表示图)。

纵向部署要搭接瓦的一个节长(透露表示图)。

两坡屋面主瓦部署应两侧同步进行,以确保正脊瓦部署的波峰吻合(透露表示图)。

主瓦部署选用直径4mm、长度75mm的自攻钉;正脊瓦、斜脊瓦部署根据固定位置的分歧,选用直径4mm,长度110-150mm的自攻钉(透露表示图)。

固定瓦时先将防水圈置于呵护垫下面的凹槽内,并将自攻钉穿过呵护垫中心孔(弧面朝下),电钻要与瓦面垂直,紧固瓦时钉的松紧要适中,完毕后再部署防水帽(透露表示图)。

钢檩条接纳自攻钉或不锈钢角钉,木檩条接纳自攻螺丝。在需固定的波峰上先钻年夜于自攻螺丝直径2mm的孔,每隔一个波峰固定一套配件(透露表示图)。

四坡屋面部署时先安主瓦(法子同两坡屋)。主瓦部署完毕后再部署两侧三角形屋面,由中心线CC3、DD3为基准两边均分部署,再沿斜线切割,以便于斜脊瓦的部署(透露表示图)。

4、部署正脊瓦

正脊瓦部署在屋脊CD线上,部署时要从主瓦区一侧开始,第一张正脊瓦搭接处要避免与主瓦搭接处重叠,两张正脊瓦之间搭接一个波形(透露表示图)。

5、部署斜脊瓦

斜脊瓦部署在多坡屋面三角形斜边上,部署时要上下对于齐固定在主瓦檩条上,两节斜脊瓦之间搭接30mm,最后部署脊瓦末端(透露表示图)。

6、部署三通瓦

三通脊瓦部署在三面相交极点,正、斜脊瓦部署完毕后部署三通脊瓦,部署三通脊瓦时一边搭接在正脊瓦下方,另两边搭接在斜脊瓦上方(透露表示图)。

7、部署封檐

封檐应与主瓦最下一节同时部署,用主瓦末端自攻钉双层固定在檩条上。如主瓦檐头距离檩条过长,封檐长度不足时,用螺栓零丁固定(画图透露表示)。

四、斜天沟的措置

屋面斜天沟可接纳宽度1000mm、厚度0.5mm彩钢板,或宽度800mm、厚度3.0mm的合成树脂板等材料,根据现场布局配套定制,在主瓦部署前先将天沟型板固定在檩条上,外露部分宽度为200mm~300mm(做法如下图)。

五、屋面节点措置

1、挑檐部署

为使边檐和屋檐有效排水,同时呵护下面檐板,檐口部位宜选用金属滴水板或合成树脂封檐板,由屋面边檐向内伸进100mm向下弯曲挡住檐口,在部署瓦前先将金属滴水板按图所示固定在檐口及檩条上。

二、屋面与女儿墙体交接处的泛水

用金属板或合成树脂板根据现场尺寸加工定制泛水型板,一端用射钉固定在墙面上,另一端固定在瓦波上(见图6-3)。

3、水箱、烟囱泛水

水箱、烟囱与屋面瓦为四面相交,可分正面泛水、弯折泛水。正面上泛水是指屋面瓦位于构筑物斜上坡,可将金属板根据现场尺寸加工定制泛水型板,下端固定在构筑物腰线下面,上端固定在屋面瓦下檩条上面(见图6-3)。

正面下泛水是指屋面瓦位于构筑物斜下坡,可将金属板根据现场尺寸加工定制泛水型板,上端固定在构筑物腰线下面,下方固定在瓦面上(见图6-4)。

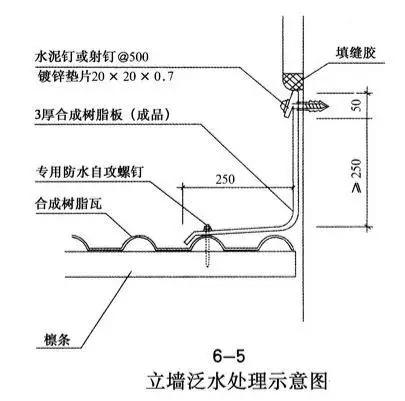

弯折泛水是指屋面瓦位于构筑物两侧斜面相交,可将金属板根据现场尺寸加工定制泛水型板,上端固定在构筑物腰线下面,下方固定在瓦面上(见图6-5)

4、天窗泛水措置

在屋面瓦部署前可先将天窗两侧和上坡的金属板固定在屋面上,当天窗下坡的瓦部署完毕后再将金属排水板覆盖在瓦上(见图6-6)。

5、老虎窗周边排水措置

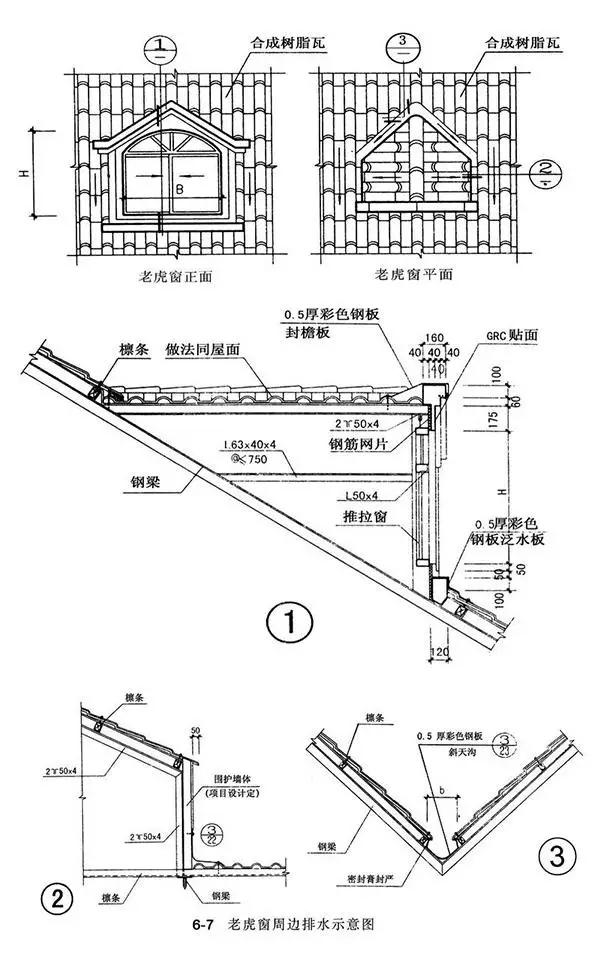

为使老虎窗上面雨水有效排泄,应在老虎窗上方两侧设置排水槽,部署施工依照山墙、水箱、烟囱泛水法子措置。 (详见图6-7①②③)。

六、 太阳能部署及防水

平改坡楼顶的太阳能部署,原则上根据楼顶现况以及工程项目设计交待施工。经常使用的太阳能部署法子有楼顶预留部署平台和斜屋面搭建部署支架两种法子。

楼顶预留部署平台是在楼顶一侧预留充足太阳能部署的宽度,其余部位加盖坡面屋顶。

斜屋面部署太阳能,是在斜屋面以上搭建部署支架。以钢布局屋架为例:太阳能支架须在承重斜梁上焊接超过跨过瓦面的四根立柱,然后再在四根立柱上焊接两根平行横梁,两根横梁的宽度根据太阳能措施的宽度确定,两根横梁的上顶面要连结程度,以便于太阳能的部署。超过跨过瓦面的四根立柱根部要做防水措置。

七、避雷带的接地及防水

避雷带的接地做法要根据工程项目设计交待施工,经常使用的接地部署法子如图所示,暴露屋顶瓦面的避雷装置要做好防水措置。

8、平安施工与竣工清理

1、施工人员在坡面上工作时,首先搜查屋面檩条是否安稳牢固,结力合成树脂瓦要顺坡堆放,每垛不得跨越3张,,禁止将材料陈设在没固定的檩条上,以免滚下或被年夜风吹落。

二、坡屋面上施工时必需使用防滑梯,施工人员应系好平安带;在雨、雪天及六级以上年夜风时禁止施工。

3、屋面瓦部署完毕后需清扫屋顶上零碎材料,完全搜查瓦面有无损坏并清洁屋顶,如有错钻孔现象,可用树脂胶封堵。

树脂瓦抗风、抗震、防火、防水、铺装速度快、施工费用低,是真正的省时省力省费用的新型环保节能屋面瓦。适用于钢布局、木布局、混凝土屋面、扇形屋面、圆弧形屋面、挑檐屋面 等各种建筑屋面。

以上便是全部的树脂瓦部署法子详情展示了,如果还有任何疑问,欢迎留言讨论。
